5月31日13时,陕煤石门2×66万千瓦扩能升级改造项目6号机组(即陕煤石门公司岩门口电厂2号机组)首次并网一次成功。连日来,岩门口电厂2号机组整套调试工作稳步推进。

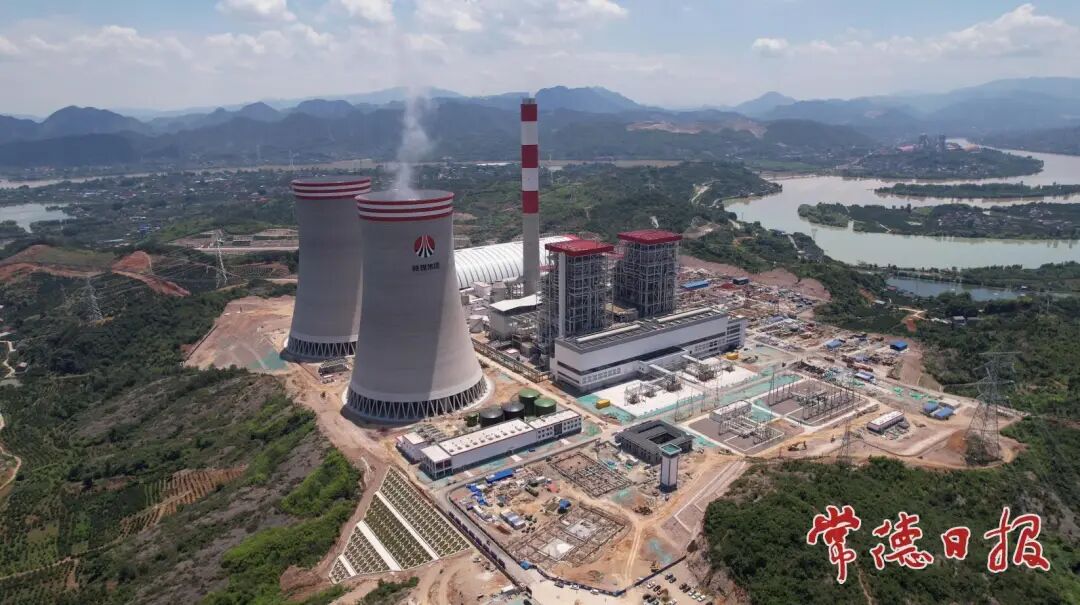

陕煤石门2×66万千瓦扩能升级改造项目六号机组首次并网成功
忙碌的调试准备现场
工作人员正在加紧调试
并网成功今年3月28日,陕煤石门2×66万千瓦扩能升级改造项目5号机组(即岩门口电厂1号机组)顺利升至660MW额定负荷,圆满完成100%工况进相试验。至此,项目实现今年上半年“双机双投”目标,岩门口电厂2号机组的建设工作便显得尤为重要。陕煤石门公司联合参建各方,实行昼夜轮班、协同攻坚的推进模式,全力推进建设。
为确保岩门口电厂2号机组首次并网成功,并网前的关键准备阶段,全体参建人员高质量、高标准完成了发变组短路试验、发电机空载试验、励磁系统试验、发变组零启升压、假同期试验等一系列重要试验及试运任务。
根据项目推进安排,岩门口电厂2号机组力争今年上半年转入商业运营,实现三期项目“双机双投”。
